Закрыть

Выберите свой город

Закрыть

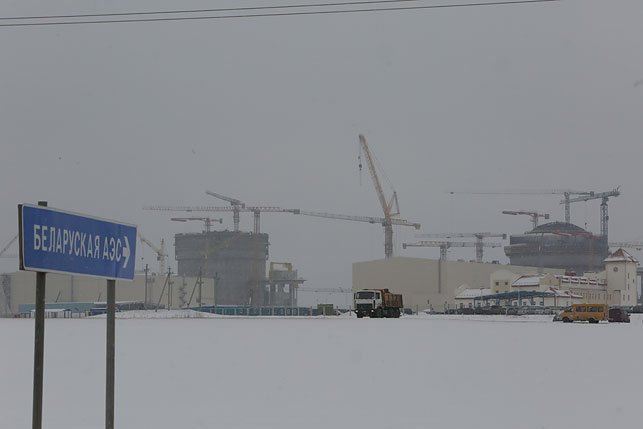

Главная стройка Беларуси: до физического пуска АЭС остался год

Белорусская АЭС сегодня на финише основных строительных работ. Главное оборудование для станции уже на площадке, почти полностью укомплектован персоналом первый энергоблок. За прошлый год в самую важную стройку страны инвестировали Br1,7 млрд, такая же сумма запланирована на этот год. На объектах работали более 5 тыс. строителей, как результат - укладка бетона и монтаж арматуры выполнены чуть более чем на 90%. До физического пуска первого энергоблока Белорусской атомной электростанции остается ровно год. Как готовятся к этому событию - в репортаже БелТА.
Главная стройка Беларуси: до физического пуска АЭС остался год

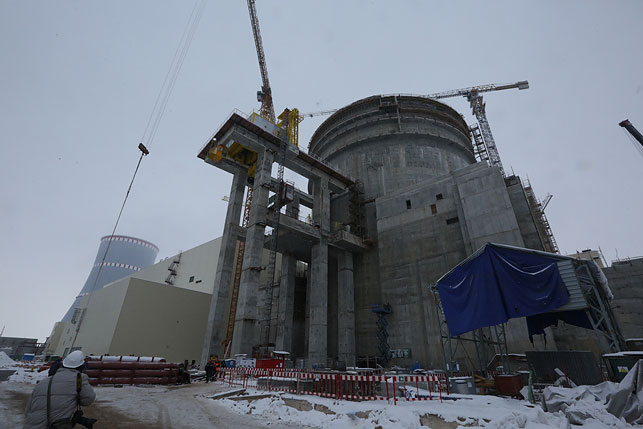

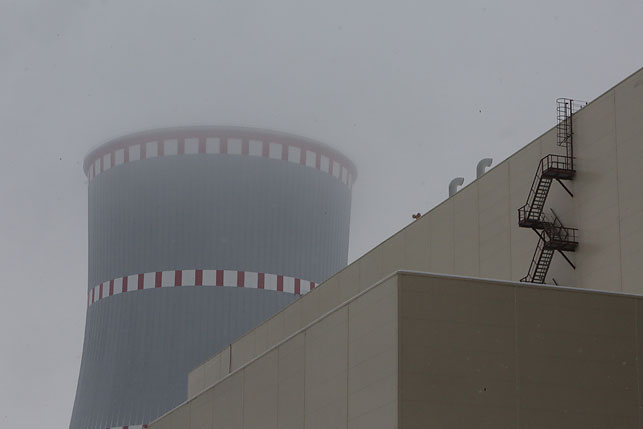

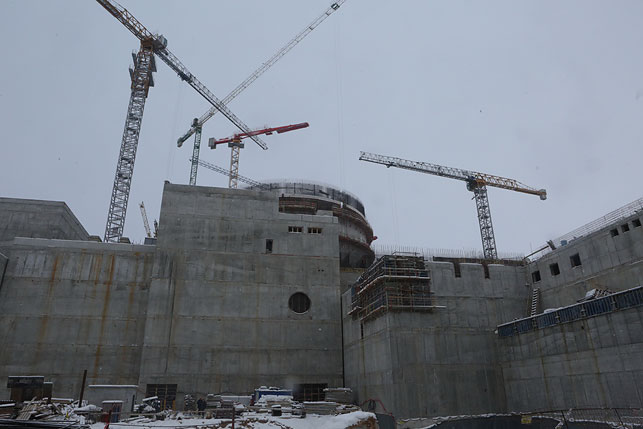

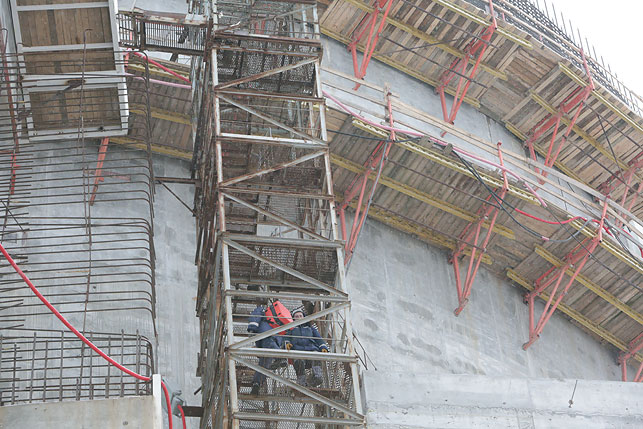

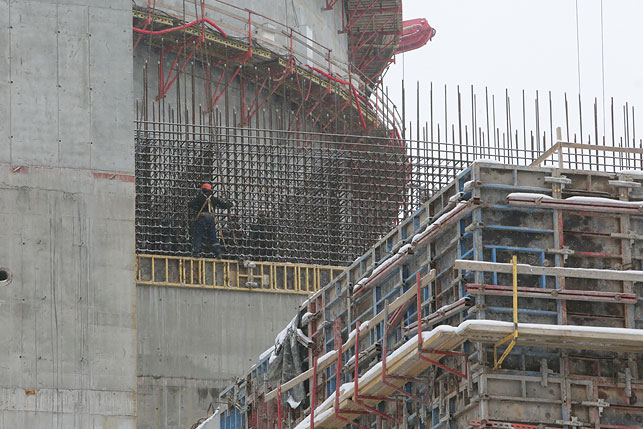

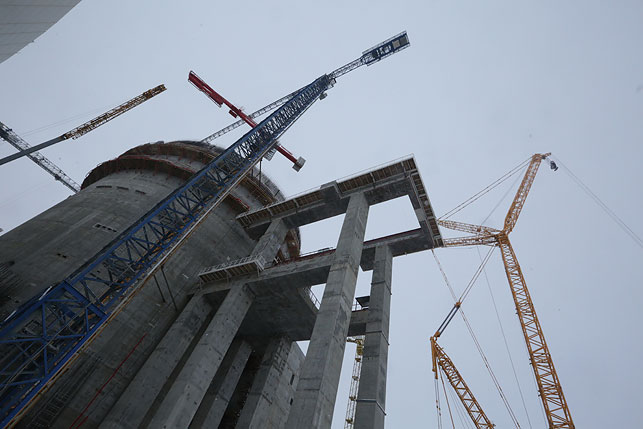

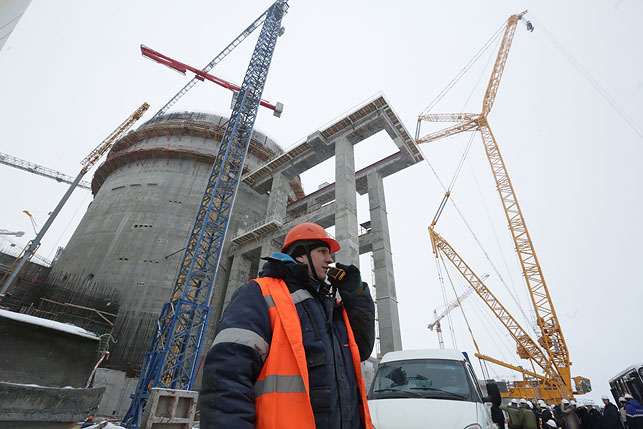

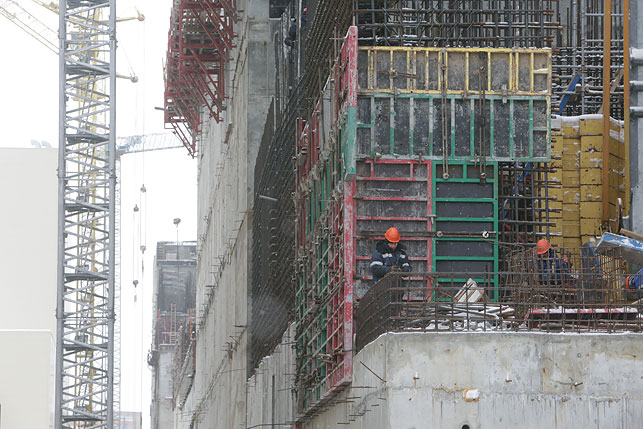

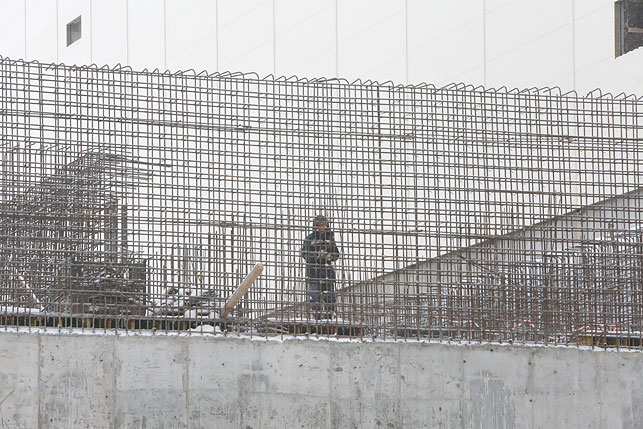

Белорусскую АЭС строят без выходных и в любую погоду. Работы идут по графику на 125 из 130 объектов. Главные, конечно, энергоблоки. На первом общестроительные работы завершаются, сейчас проводятся тепло- и электромонтажные, начаты пусконаладочные работы. Одно из ключевых событий при сооружении любой станции - пролив технологических систем на разуплотненный реактор. По сути, это промывка оборудования и начало его тестирования. Затем начнутся гидроиспытания. Согласно регламенту на этап пролива отводится несколько месяцев, на первом блоке он завершится в апреле.
В здании второго энергоблока в конце прошлого года установили корпус реактора и теперь приступают к монтажу основного оборудования. На очереди - сварка главного циркуляционного трубопровода, который объединит в живой организм все основное оборудование.
В этом году на блоке №2 нужно возвести каркас зданий ядерного обслуживания, электроснабжения нормальной эксплуатации, водоподготовки, вспомогательного корпуса.

Сроки ввода станции в эксплуатацию остаются неизменными. Для первого энергоблока - это декабрь 2019 года, для второго - июль 2020-го. Замминистра энергетики Михаил Михадюк в сроках исполнения не сомневается. "Сегодня мы в активной стадии в части строительно-монтажных работ и монтажа оборудования, а также проведения пусконаладочных работ. Сформированы планы для каждой белорусской и российской субподрядной организации, конкретные помесячные планы работ. Все это направлено на то, чтобы предусмотренные графиком сроки были выполнены", - поясняет замминистра.

Министерство энергетики вместе с заинтересованными ведомствами проводит штабы еженедельно: смотрят, как идет реализация, какие вопросы требуют оперативного решения. "Сегодня практически решены вопросы с проектной документацией, полностью решены вопросы финансирования - остается только работать", - констатирует Михаил Михадюк.
При этом, несмотря на жесткий график и необходимость четко ему следовать, вопросы безопасности будущей станции остаются на первом месте, заверяет замминистра. "Поэтому мы очень жестко контролируем выполнение строительных и монтажных работ, не допускаем никаких отклонений от проектной документации. Такой строгий контроль на всех ступенях реализации проекта, в том числе в ходе приемки оборудования на заводах-изготовителях", - подчеркивает он.
Чтобы запустить первый блок в декабре 2019 года, в этом году запланирован ряд технологических операций. Если все они будут выполнены по графику, в феврале 2019 года состоится физический пуск ядерной установки - топливо загрузят в реактор и начнутся испытания. Летом 2019-го атомная электростанция должна включиться в общую электросеть и постепенно набирать мощность с проведением соответствующих операций. Этот этап длится примерно полгода.

Топливо для первого энергоблока на станции рассчитывают получить в ноябре этого года. До загрузки в реактор в феврале оно будет размещаться в контейнерах в специальном хранилище свежего ядерного топлива - его создание предусмотрено проектом атомной электростанции. Все оборудование, обеспечивающее этап доставки ядерного топлива в сердце реактора, уже находится на площадке в Островце.
Для первой и второй загрузок, согласно генеральному контракту, топливо поставит инжиниринговая компания "Атомстройэкспорт". Контракт на поставку топлива для третьей и последующих загрузок Белорусская АЭС подписала с компанией "ТВЭЛ".
Кстати, перед загрузкой реального топлива АЭС получает имитаторы тепловыделяющих сборок. Ядерного топлива в них нет, они нужны для тестирования во время пусконаладочных работ. Имитаторы помогут смоделировать геометрию активной зоны ядерного реактора и получить информацию о реакторной установке - безопасна ли ее эксплуатация, работает ли реактор в штатном режиме.

До конца 2018 года планируется достроить систему выдачи мощности БелАЭС. Электроэнергия, которую будет вырабатывать станция, предназначается для потребления внутри страны. Вопрос ее использования в том числе для майнинга изучают ученые из Объединенного института проблем информатики НАН.

Численность персонала Белорусской АЭС на начало года составляла более 1 тыс. человек, еще столько же будет трудоустроено в ближайшие годы. На территории станции работает собственный учебно-тренировочный центр, есть возможность стажироваться на действующих станциях за рубежом.
Держать руку на пульсе станции будет оперативный персонал блочного пульта управления - сформировано восемь таких смен по восемь человек. На полномасштабном тренажере - копии реального пульта управления - они отрабатывают различные режимы эксплуатации АЭС: пуск, подъем мощности, синхронизацию, разгрузку, остановку, внештатные ситуации.
Часть персонала уже имеет опыт работы на российских и украинских станциях, тем не менее на работу берут и выпускников вузов.

Уже скоро, в марте, Белорусскую АЭС посетит экспертная группа Европейского союза, которая проводит партнерскую проверку стресс-тестов станции. В ее составе представители европейских стран, наблюдатели от Еврокомиссии, МАГАТЭ, Ирана, России. Эксперты уже изучают национальный доклад Беларуси. Сформулировано около 500 вопросов, и Беларусь намерена дать на них полные ответы.
Проведение стресс-тестов - процедура добровольная. А в связи с аварией на "Фукусиме" в 2011 году Европейский союз принял решение о проведении стресс-тестов атомных электростанций, чтобы оценить, как они могут выдерживать экстремальные внешние воздействия (например, землетрясение, наводнение, полная или частичная потеря электроэнергии и потеря конечного поглотителя тепла). Позднее некоторые страны, не входящие в ЕС, в том числе Беларусь, подтвердили намерение провести на своих атомных объектах стресс-тесты, принимая во внимание общие подходы к этому процессу, предложенные Европейским союзом. В проекте, по которому строится Белорусская АЭС, уже предусмотрены дополнительные технические решения с учетом событий, приведших к аварии на "Фукусиме". Подобных технических решений не было ранее и нет сейчас на многих АЭС в мире. Проверка безопасности работы всех систем и возможного влияния на них внешних и внутренних факторов проводится на этапе планирования, строительства и эксплуатации станции.

Очевидно, что строительство АЭС и подготовка к запуску общих энергорынков в Евразийском экономическом союзе станут для белорусской энергетики главными темами 2018 года. Они будут решаться комплексно, ведь в перспективе игроком общего энергорынка станет и Белорусская АЭС.
По обоим направлениям работа продолжается достаточно давно, однако нынешний год во многом станет решающим: на атомной электростанции все должно быть подготовлено к запуску, а до начала работы общего электроэнергетического рынка ЕАЭС Беларусь должна провести масштабную реформу своей энергосистемы. К тому же предстоит продолжить переговоры с Россией по цене на газ и сблизить подходы к функционированию общего газового рынка, без которого, по мнению белорусской стороны, полноценное функционирование рынка электроэнергии не представляется возможным.
По мере решения вопросов касательно АЭС и евразийских энергорынков к концу 2018 года должны обозначиться контуры развития белорусской энергетики как минимум в ближайшее десятилетие. Ответить предстоит на многие вопросы, в том числе по себестоимости атомного электричества.

[/b][b]
Заметили ошибку? Выделите текст, нажмите Ctrl+Enter и оставьте замечание!

Написать комментарий

Информация
Чтобы написать комментарий вам нужно авторизоваться или зарегистрироваться

Обращались ли вы за помощью в милицию?

Новости Гродно

В Гродно снесли дом 1893 года постройки. Рассказываем, что там было

Хотите узнать больше? В Гродно на улице Подольной снесли дом № 48. Это двухэтажное здание было построено в 1896 году, однако не имело статуса историко-культурной ценности.

Гастрономический фестиваль Gastrofest. Кофе впервые пройдет в Гродно

Хотите узнать больше? Самый масштабный гастрономический фестиваль Gastrofest. Кофе расширяет горизонты и уверенными шагами идет сразу в три города - Брест, Гомель и

В Гродно появились фермерские островки. Что продают и по чем?

Хотите узнать больше? В двух гипермаркетах «Евроопт» в Гродно открылись фермерские островки. Что продают и по чем? Цены на деревенское мясо – одни из самых низких в

В Гродно запустили первую доставку лекарств. Как и что развозят?

Хотите узнать больше? Аптечные сети ADEL и «Добрыя лекi» первыми объявили о запуске доставки лекарств в Гродно и крупных городах Беларуси. Курьеры будут развозить заказы

Мошеннические схемы по ремонту телефонов в Гродно

Хотите узнать больше? «Вместо нормального «железа» отдадут коробку металлолома». «Сервисы-разводилы» в Гродно: как не попасться на удочку недобросовестных мастеров?

В Гродно «дом Муравьева» выкупил бизнесмен Семашко. Здание переделают под гостиницу

Хотите узнать больше? В Гродно здание на Советской площади, 2, более известное как дом купца Муравьева, переделают в гостиницу.

Детали сделки не разглашаются. В Гродно наконец-то продали здание бывшего пивзавода

Хотите узнать больше? Однако известна цена, по которой комплекс старинных зданий ушел с молотка.

Новорожденную оставили с мамой, старших детей пока не вернули. Продолжение истории семьи из Гродно

Хотите узнать больше? В конце февраля женщина родила третьего ребенка, дочь, которую могли также забрать. Однако в вмешались церковь и волонтеры. В итоге сегодня, 26
